С подрядчика по ремонту Борского моста не смогли взыскать 134 млн руб.

С подрядчика по ремонту Борского моста не смогли взыскать 134 млн руб.

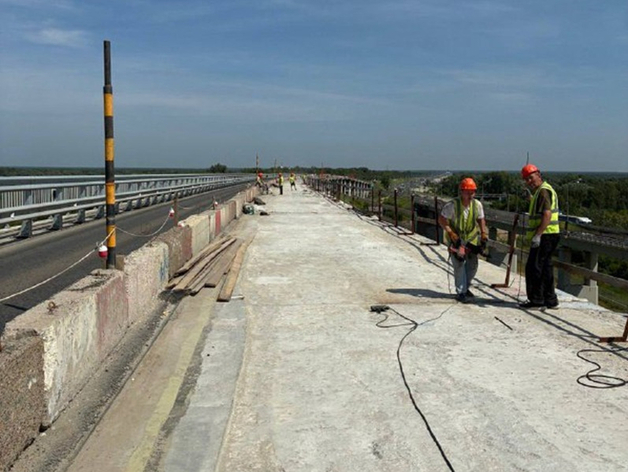

Иллюстрация: ГКУ НО «Главное управление автомобильных дорог»

Иск касался нарушений условий контракта в части привлечения к его исполнению субподрядчиков из числа субъектов малого предпринимательства и социально ориентированных некоммерческих организаций.

Арбитражный суд не удовлетворил требование ГКУ НО «Главное управление автомобильных дорог» (ГКУ НО «ГУАД») о взыскании с ООО «Дорожная строительная компания» («ДСК», Тверская область) 134,2 млн руб штрафа, предусмотренного государственным контрактом по ремонту Борского моста. Его цена составляет 2,42 млрд руб., сообщается в картотеке суда.

Согласно документам, подрядчик был обязан привлечь к исполнению контракта субподрядчиков, соисполнителей из числа субъектов малого предпринимательства, социально ориентированных некоммерческих организаций в объеме 37% процентов от цены договора. Однако «ДСК» нарушило условие, выполнив его с опозданием.

Суд сделала выводы о возможности уменьшения неустойки в сложившейся ситуации до 100 тыс руб., так как из-за «нарушений неденежного характера» для истца «не наступили отрицательные последствия».

Решение суда не вступило в законную силу и может быть обжаловано.

Как писал NN.DK.RU, в начале 2025 г. ГУАД обратилось в суд с четырьмя исками о взыскании с «ДСК» более 492 млн руб. В итоге размер взысканий по остальным трем искам также был снижен до 100 тыс. руб.

Борский мост в Нижнем Новгороде полностью закрывали для движения в конце марта 2024 г. Работы продлятся до декабря 2025 г. — января 2026 г.

В мае 2025 г.  «ГУАД» направляло в адрес ООО «Дорожная строительная компания» уведомление об одностороннем расторжении контракта, так как компания полностью приостановила работы на объекте.10 июня они были возобновлены.

Самое читаемое
  • Павел Дуров запустил два новых проекта: сеть Cocoon и, возможно, снова женилсяПавел Дуров запустил два новых проекта: сеть Cocoon и, возможно, снова женился
  • Александр Аузан: «Внутри России две страны. Им нужно договориться и переписать правила»Александр Аузан: «Внутри России две страны. Им нужно договориться и переписать правила»
  • Лариса Долина поможет депутатам ГД выработать механизмы продажи квартир на вторичкеЛариса Долина поможет депутатам ГД выработать механизмы продажи квартир на вторичке
  • Новый глава азербайджанской диаспоры останется под арестом до следующего годаНовый глава азербайджанской диаспоры останется под арестом до следующего года
Наверх
Чтобы пользоваться всеми сервисами сайта, необходимо авторизоваться или пройти регистрацию.
Вы можете войти через форму авторизации зарегистрироваться
Извините, мы не можем обрабатывать Ваши персональные данные без Вашего согласия.
  • Укажите ваше имя
  • Укажите вашу фамилию
  • Укажите E-mail, мы вышлем запрос подтверждения
  • Не менее 8 символов
Если вы не хотите вводить пароль, система автоматически сгенерирует его и вышлет на указанный e-mail.
Я принимаю условия Пользовательского соглашения и даю согласие на обработку моих персональных данных в соответствии с Политикой конфиденциальности.Извините, мы не можем обрабатывать Ваши персональные данные без Вашего согласия.
Вы можете войти через форму авторизации
Самое важное о бизнесе.
