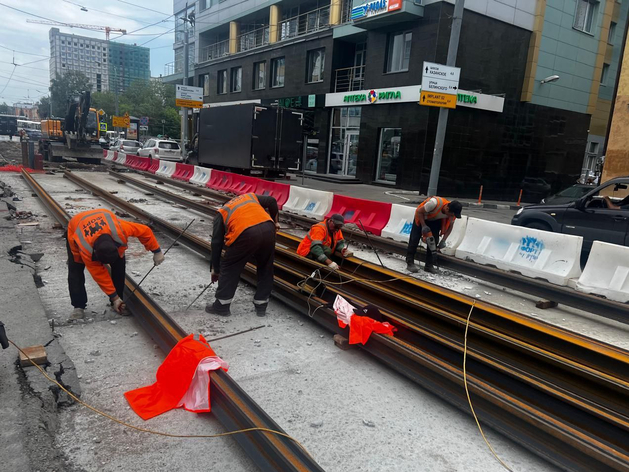

Этапы реконструкции нижегородской трамвайной сети не прошли историко-культурную экспертизу

Исследовал документацию эксперт из Воронежа. Заключения касаются участка кабельных линий, идущих от трансформаторной подстанции на Окском съезде.
В 2025 г. в Нижнем Новгороде три этапа реконструкции трамвайной сети получили отрицательные заключения историко-культурная экспертизы. Документы опубликованы на сайте регионального УГООКН.
Не прошли экспертизу этап 2.13 «Реконструкция тяговой подстанции №15», этап 2.12 «Реконструкция тяговой подстанции №3» и этап 2.7 «Окский съезд – ул. Малая Ямская – до узла Красносельская». Исследовал документацию генеральный директор ООО «Центр охранных археологических исследований» (Воронеж) Иван Федюнин.
Выяснилось, что объекты экспертизы расположены в границах объекта культурного (археологического) наследия федерального значения «Культурный слой города».
В ООО «Экологические проекты» NN.DK.RU пояснили, что все выполненные и выполняемые на данный момент работы по реконструкции трамвайной сети получили положительное заключение ГАУ НО «Научно-производственный центр по сохранению объектов культурного наследия Нижегородской области». Заключение историко-культурная экспертизы относится не к линейному участку, а к участку кабельных линий, идущих от трансформаторной подстанции на Окском съезде.
По данному участку разработан и отправлен на экспертизу том проекта по сохранению культурного слоя города. Работы начнутся после получения положительного заключения экспертизы, — говорится в ответе.
Как писал NN.DK.RU, проект модернизации городского электротранспорта в Нижнем Новгороде реализуется в рамках концессионного соглашения с ООО «Экологические проекты».
